V minulém čísle jsme představili první tři ze šesti základních stavebních technologií pronemocnice s ocelovou konstrukcí. Technologie instalace samopolohovacích bezkolíkových tuhých připojovacích spojů pro moduly ocelové konstrukce ruší výškové omezení modulárních budov; technologie pozemní modulární montáže ocelových konstrukcí sloupových přístřešků ve tvaru stromu řeší obtíže při montáži speciálních tvarovaných součástí ve velkých výškách; a kombinovaná instalační technologie vzpěr a viskózních tlumičů zlepšuje seismické vlastnosti nemocničních budov. Toto číslo pokračuje v sérii pokrývající šest hlavních stavebních technologií pro nemocnice s ocelovými konstrukcemi, rozvíjející modulární instalační technologii komplexních elektromechanických potrubí, technologii rychlé instalace prefabrikovaných strojoven a plně procesní technologii digitální sledovatelnosti ocelových komponentů.
Modulární instalační technologie pro integrovaná elektromechanická potrubí

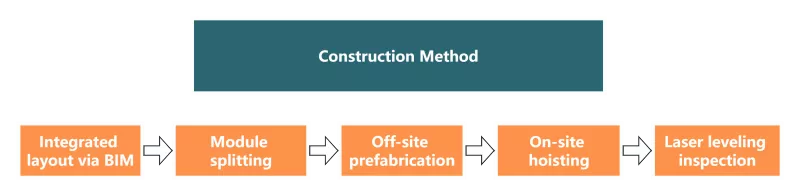

Modulární instalační technologie pro integrovaná elektromechanická potrubí využívá podrobný návrh BIM pro rozdělení potrubí na prefabrikované moduly pro integrální zvedání. Montážní moduly se skládají především ze systémů HVAC, potrubí medicinálního plynu, silných a slabých elektrických systémů, protipožárních sprinklerových systémů, potrubí pro čištění vzduchu a logistických přenosových systémů. Tato technologie pomáhá stabilně udržovat minimální světlou výšku více než 2,8 metru na chodbách na provozních podlažích, výrazně snižuje vliv stavby na čisté prostředí nemocnice, umožňuje synchronní výstavbu s hlavní ocelovou konstrukcí a zkracuje dobu výstavby elektromechanických prací.
Technologie rychlé instalace prefabrikovaných strojoven

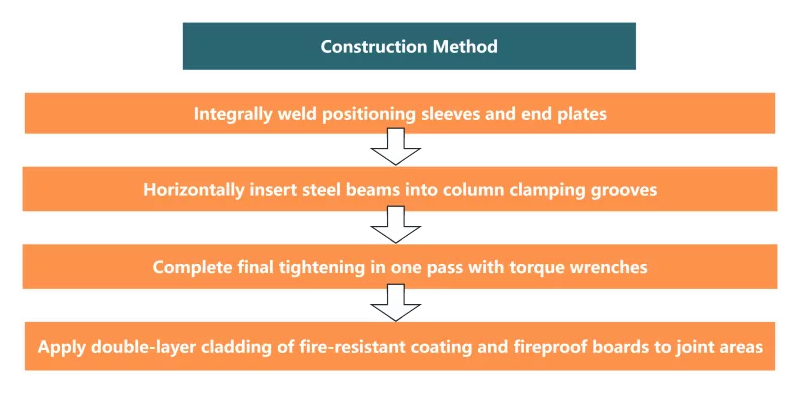

Technologie rychlé instalace prefabrikovaných strojoven využívá režim „modulární prefabrikace plus šroubové spojení na místě“ k realizaci rychlé montáže elektromechanických systémů, jako jsou nemocniční strojovny studeného a tepelného zdroje, místnosti s domácími vodními čerpadly a místnosti s požárními čerpadly. Standardní strojovna chlazení trvá od mobilizace po dodávku vody pouze 7 až 10 dní, bez svařování, řezání nebo masivního stavebního odpadu na místě. Prefabrikace mimo staveniště zlepšuje stabilitu kvality konstrukce a demontáž a montáž modulárních jednotek způsobuje minimální zásahy do původního nemocničního provozu.
Plnoprocesová technologie digitální sledovatelnosti pro ocelové komponenty

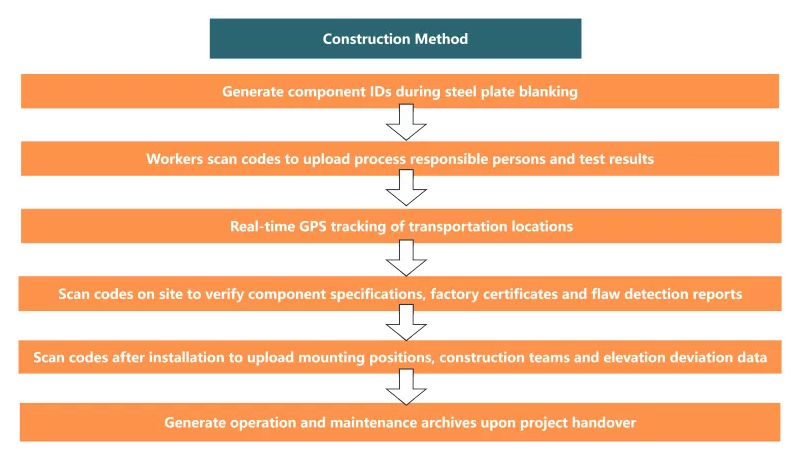

Plnoprocesová technologie digitální sledovatelnosti ocelových součástí je plně procesní digitální řídicí technologie, která ocelovým součástem přiděluje jedinečné identifikační značky. Dokáže efektivně sledovat kvalitativní vady komponent, realizovat vizualizovaný postup instalace a digitalizovat aktiva provozu a údržby. Mezitím jsou všechna data v průběhu celého procesu zaznamenávána, což může splňovat vysoké standardy auditu infrastruktury.
V inženýrské praxi nemocničních projektů ocelových konstrukcí těchto šest technologií pokrývá hlavní řídicí vazby při výstavběnemocnice s ocelovou konstrukcívčetně efektivity výstavby, seismické bezpečnosti, přesnosti spojů, elektromechanické montáže a projektového řízení. Jako pokročilé inovativní řešení pro současné konstrukce ocelových konstrukcí byly ověřeny v praktických inženýrských projektech.
Jako profesionální výrobce ocelových konstrukcí integrující výzkum a vývoj, výrobu a instalaci,EHSSsleduje trendy v oboru, zachovává proaktivní myšlení, získává pokročilé zkušenosti v oboru a zvyšuje svou technickou sílu. Pro více informací prosím sledujte EHSS.
